Хорошо разбираться в вопросах монтажа лифтового оборудования может только эксперт-лифтовик. Но нередко, частный заказчик, который является обывателем в данной области, хочет понимать специфику всей работы, знать, за что он платит и что получит в итоге. В этой статье рассказываем об этапах монтажа коттеджного лифта доходчиво и понятно.

Установку домашнего лифта в частный дом можно назвать своеобразным проектом в проекте, поскольку лифт хоть и является связующим звеном обстановки, все же представляет собой сложный механизм для перемещения. С 2001 года специалисты «Траст-Лифт» устанавливают такие лифты в поселках бизнес-класса столичных регионов, а также на территории ЮФО. Рассмотрим ситуацию, когда конструкция необходима именно в готовый дом с продуманным интерьером и дизайном.
1. Тип шахты. Вначале необходимо определиться с шахтой. По типу конструкции все шахты можно разделить на категории: металлокаркасные и глухие. Основой первой является каркас из стальных профилей, который затем остекляется специальным триплексным стеклом или обшивается гипсокартоном. Для глухих шахт характерно ограждение со всех сторон стенами из полнотелого кирпича или монолитного железобетона.
Шахты обоих типов могут располагаться как внутри здания, так и являться приставными конструкциями. В частных загородных домах, как правило, устанавливают металлокаркасные шахты, поскольку они лучше всего адаптируются под конфигурацию, размеры и другие особенности частного дома, довольно быстро монтируются, не требуют мощного фундамента и могут быть установлены в ограниченных условиях.

На этом же этапе определяются тип и параметры лифтового оборудования, а, затем, подрядная организация осуществляет проектирование шахты и лифта, согласовав с владельцем дома все нюансы и дизайн.

2. Производство лифта. «Траст-Лифт» сотрудничает с отечественными заводами – изготовителями лифтов, которые в зависимости от поставленных задач, производят как типовые конструкции, так и конструкции для индивидуальных проектов.
Так, ПО «Евролифтмаш» - завод нового поколения, который одним из первых начал применять инновационные разработки, ранее доступные только в Европе. Сотрудничая с ним, мы предлагаем нашим клиентам более гибкие решения: параметры лифта можно варьировать в зависимости от нюансов интерьера в каждом частном случае.
Всё оборудование завод поставляет с полным комплектом необходимых документов: паспорт лифта, техническое описание поставляемого оборудования, установочные чертежи, инструкции по эксплуатации, электрические схемы и пр.

3. Документы и подготовка к монтажу. Монтаж осуществляют в соответствии с инструкцией по монтажу изготовителя лифта и проектной документацией на установку лифта. Также разрабатывается проект производства работ, т.н. ППР, в котором скрупулёзно отражают всю информацию об особенностях монтажа, график производства работ и мероприятия по охране труда и безопасности выполнения работ.
Важный нюанс начала монтажных работ – подготовка складского помещения под инструменты, рабочие узлы и детали оборудования. Бригада на объекте формируется из 3 - 4 человек, поскольку работы проводятся в шахте лифта. В силу того, что монтаж предусматривает сварочные и электромонтажные работы, необходимы сотрудники соответствующих квалификаций.

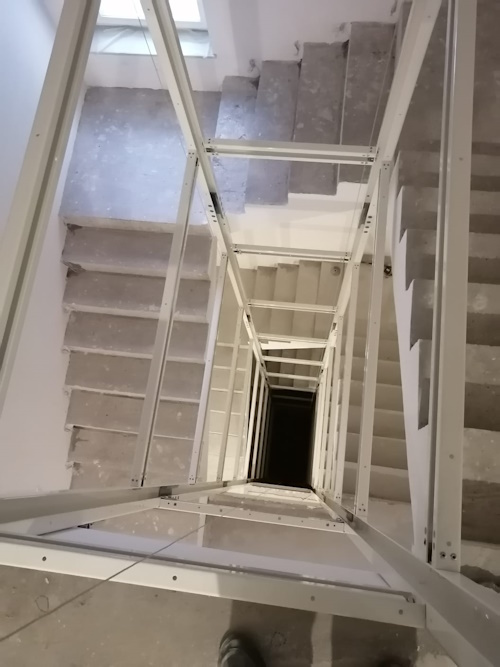

4. Сооружение шахты лифта. Строительство шахты лифта осуществляется по отдельному проекту. Шахта должна соответствовать стандартам по герметичности, жёсткости, устойчивости и огнестойкости. Несущие стойки металлокаркасной шахты должны выдерживать все рабочие нагрузки, как от лифтового оборудования и остекления, так и собственного веса.

Для глухих кирпичных шахт, толщина несущей стены должна составлять не менее 250 мм, а остальных – не менее 125 мм. При этом кладка должна быть очень качественной, с применением армирующей сетки. Стены такой шахты лучше оштукатурить, чтобы устранить неровности кладки.

5. Оборудование. На объект привозят комплект оборудования, куда входят кронштейны для крепления направляющих, направляющие, противовес, безредукторная лебедка, кабина, тяговые элементы (канаты или ремни), станция управления в комплекте с электропроводкой и частотный преобразователь.
Движение лифта осуществляется с помощью безредукторной лебедки и тяговых элементов - канатов или ремней. Все оборудование складывают в заранее подготовленное для него помещение.

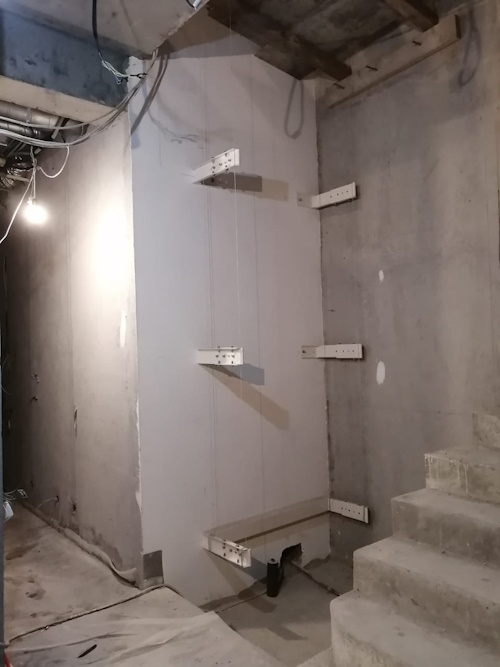

6. Контроль геометрии шахты и установка направляющих. Монтаж лифта начинается с крепления к стенам кронштейнов для направляющих кабины и противовеса. Здесь важна максимальная точность установки, так как направляющие, вмонтированные в стену, являются своеобразными «рельсами», по которым двигается лифт.

В случае их отклонения от проектного чертежа, оборудование не будет функционировать. Поэтому для проверки вертикальной плоскости шахты используют отвесы – приспособления из тонкой нити и грузика на её конце. Их свешивают вдоль шахты и измеряют расстояние до стенки на разных этажах.

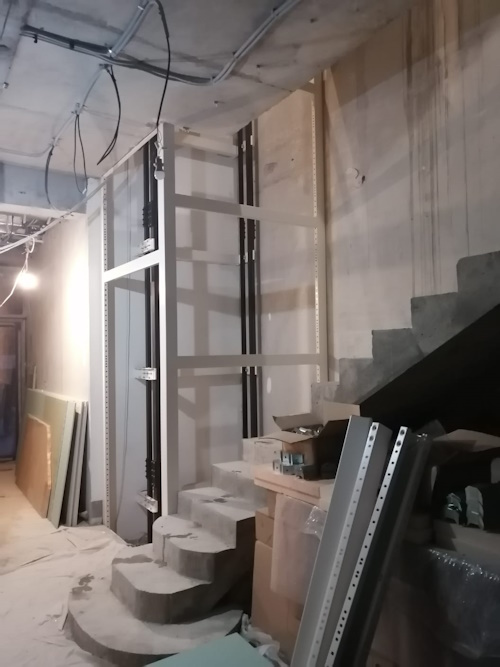

Если шахта строго вертикальна, расстояние будет одинаковым независимо от места замера. С помощью таких отвесов и горизонтальных уровней устанавливают кронштейны для направляющих кабины лифта и противовесов. На кронштейны, согласно плану, монтируют направляющие, закрепляя каждый отрезок относительно предыдущего «замковым соединением» – от самых нижних элементов до завершающих. После монтажа направляющих устанавливают буфер противовеса и сам противовес с частью грузов.

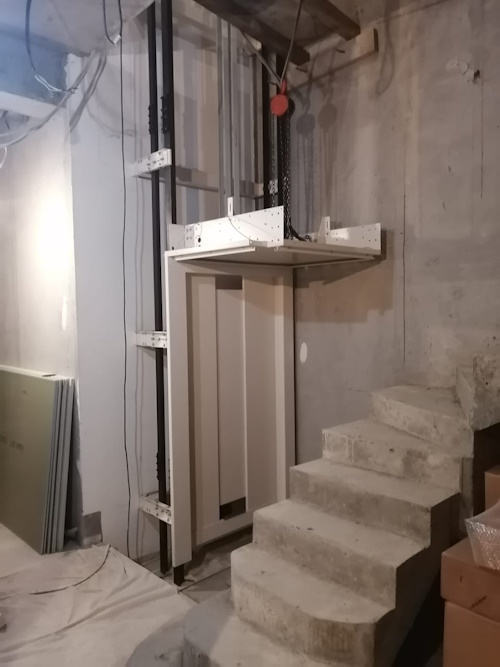

7. Монтаж кабины лифта: каркас, купе и двери кабины. Собирать кабину лифта начинают с её каркаса. Каркас представляет собой стальную несущую конструкцию, на которой держится кабина лифта.

Чаще всего она состоит из двух рам: горизонтальной и вертикальной. На этот «остов» крепится конструкция пола, потолка и ограждающих стен. Эти собранные панели представляют собой купе кабины лифта. После сборки купе устанавливают двери кабины лифта. Здесь технология монтажа будет зависеть от комплектации и конструкции дверей, а также узлов их крепления.

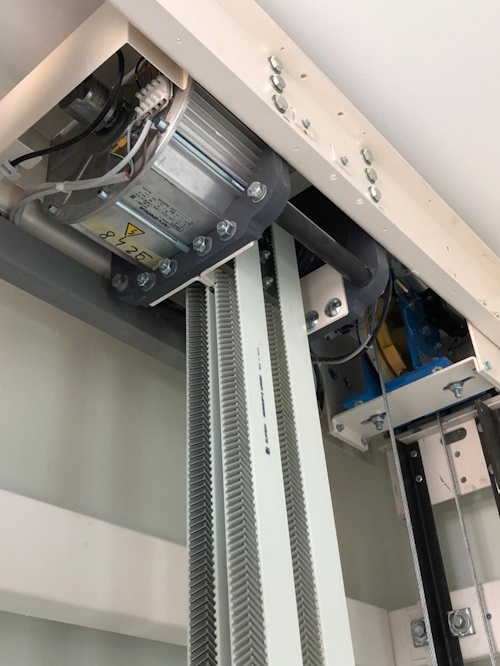

8. Крепление лебедки. Лебедка является ключевым компонентом лифтового оборудования. Она, собственно, обеспечивает движение лифта. Её механизм состоит из электропривода, рамы или корпуса, канатоведущего шкива и тормозной системы. Электропривод приводит в движение шкив, вокруг которого проходит трос.
А трос поднимает или опускает кабину. Рама лебёдки, на которой смонтированы все эти элементы, закрепляют непосредственно в шахте лифта, в верхней её части.

9. Монтаж привода дверей кабины лифта. Далее устанавливают механизм привода дверей кабины, работа которого осуществляется с помощь мотора-редуктора, шкивов, ремней и контроллера управления. На этом же этапе можно проложить кабели по шахте.

10. Установка ограничителя скорости. Ограничитель скорости — это устройство безопасности лифта, которое срабатывает при превышении кабиной допустимой скорости.
Ограничитель скорости предназначен для приведения в действие ловителей — механических устройств, жёстко закреплённых на каркасе кабины. В домашних лифтах ограничитель устанавливают в шахте, на раме лебёдки, или закрепляют на рельсе направляющей. Ограничитель монтируется в полностью собранном виде, отрегулированный на заводе-изготовителе и опломбированный.

11. Установка порталов дверей. На завершающем этапе монтажа необходимо установить двери на каждом этаже остановки лифта. Для частных домов, заказчики нередко выбирают распашной тип дверей, поскольку они выглядят привычнее и хорошо сочетаются с интерьером.

12. Станция управления лифтом. Наконец, мозгом системы домашнего лифта является станция управления. Шкаф станции устанавливают, как правило, на верхнем этаже, рядом с порталом последней остановки. На всех порталах монтируют кнопки вызова, а в кабине – приказной аппарат с нумерацией этажей, кнопками экстренной остановки и вызова диспетчера.

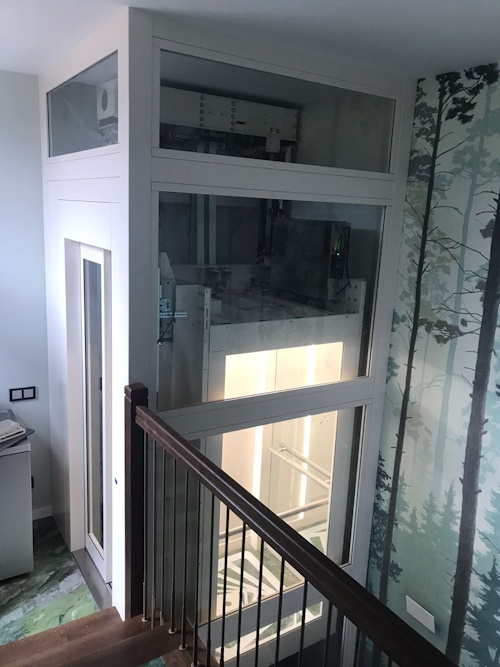

13. Пусконаладка домашнего лифта. На этом этапе необходимо проверить все компоненты и узлы лифта, настроить программное обеспечение. Проверку проходят системы безопасности лифта, скорость его движения, плавность хода и остановки на нужных уровнях, корректное открытие и закрытие дверей. Испытания на нагрузку позволяют убедиться в способности лифта безопасно поднимать и опускать пассажиров согласно заявленным характеристикам. Если в процессе пусконаладки обнаруживаются дефекты, их устраняют, и только потом заполняют документацию.

14. Техобслуживание домашнего лифта. «Траст-Лифт» много лет занимается техобслуживанием, как в частных домах, так и на коммерческих объектах, где установлены пассажирские или грузовые лифты. Техническое обслуживание проводится строго по регламенту завода – изготовителя. А, в случае неисправности, диспетчерская служба в кратчайший срок направит ремонтную бригаду.
